最新!最全!徐州建国路改造、泉润公园、黄河路贯通工程……这些城建重点工程进展来了
[打印本页]
作者:
直播邳州
时间:
2022-7-6 07:26
标题:
最新!最全!徐州建国路改造、泉润公园、黄河路贯通工程……这些城建重点工程进展来了
今天,
徐州市城管局发布了
《城建重点工程进展情况》,
2019年已经过半,
徐州市城建重点工程有哪些进展呢?
让我们一起去看一看!
0
1
泉润公园环湖路工程
环湖路A线:
A线河塘抽水完成15434m?,已完成合同工程量的100%;
A线河塘土坝围堰完成51865m?,其中合同内390m?已完成100%,其余51475m?为增加的合同外工程量(签证006);
A线箱涵已完成合同工程量的45%;
环湖路C线:
C线箱涵已完成合同工程量的100%,其中增加合同外工程量土方开挖20135m?(签证002);
C线直径D600混凝土管道已完成200m,已完成合同工程量的16.5%;
C线已完成合同外工程量余方弃置1587.3m?(签证001);
C线已完成合同外工程量土坝围堰4060m?(签证004)
环湖路D线:
D线箱涵已完成合同工程量的100%;
D线回填土石料已完成45585.9m?,其中合同内工程量37056m?已完成100%,其余8529.9m?为增加合同外工程量(签证005);
D线河塘已完成合同外工程量抛石挤淤13815m?(签证003)。
0
2
徐州市黄河路贯通工程
(1)彭祖路至长兴路路段排水工程
完成100%;段山村至隧道东段排洪沟完成100%;彭祖路至长安路段沥青面层已完成100%;长安路至长兴路左幅水泥稳定碎石完成80%;涉铁桥西桥台至北京路段路基灰土填筑已90%;混凝土方沟已经开始施工;彭祖路至长安路路缘石已施工完成100%;彭祖路至长安路标线已完成90%;涉铁东桥台悬臂式挡土墙已施工完成30%;
(2)徐州市黄河路贯通工程-拖龙山隧道项目
沥青路面完成100%(沥青路面上、下面层均已摊铺完成);路灯工程完成100%;交通工程完成60%(路面标线已全部施做完成);
(3)黄河路与京沪铁路交叉工程
上跨桥完成情况:桥桩设计104根,完成104根,完成100%;承台系梁设计50处,完成50处,完成100%;立柱设计104根,完成104根,完成100%;盖梁设计50片,完成50片,完成100%;箱梁设计192片,完成192片,完成100%;箱梁架设设计192片,架设完成192片,累计完成100%;横隔板湿接缝横隔板湿接缝设计48跨,完成37跨,累计完成77%;防撞墙设计3120m,完成1790m,累计完成57%。桥面铺装层设计48跨,完成19跨,累计完成39%。下穿桥完成情况:下穿京沪铁路顶进箱身36m,完成100%;下穿403军用铁路顶进箱身24m,完成100%;现浇连接箱身4m,完成100%。东侧U槽设计10节,完成6节,完成60%。西侧U槽设计10节,完成5节,完成50%。
(4)拖龙山隧道幕墙项目
隧道内防火涂料约18000m?,高密度水泥纤维板约7100m?,石材幕墙14800m?,隧道出入口部分亮化工程。幕墙工程已全部施工完成,等待竣工验收。
0
3
汉景大道
人行道新浇筑C20水泥混凝土:5600㎡;
人行道6cm水泥砼面包砖铺筑:5600㎡;
人行道6cm花岗岩道板铺筑:200㎡;
新建安装侧、平(缘)石:1747.04m。
0
4
淮海东路东延
(1)隧道工程

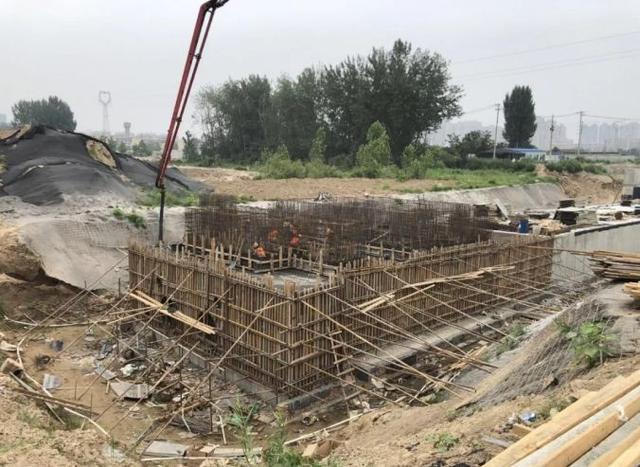

隧道段土石方工程已施工完成,完成量占总量100%。K0+450-K0+475段基础底板砼已经浇筑完成,完成量占总量30%。K0+420-K0+450段底板钢筋正在施工,完成量占总量45%。隧道段K0+390-K0+420段防水保护层施工完成,完成量占总量80%。隧道边坡护坡已经施工完成,完成量占总量100%。
(2)津浦东路至响山南路道路工程
段K0+000-K0+289段,污水管线已完成施工289m。污水过路管线已完成113m。完成量占总量23%。排水沟(2X3m)基础底板及墙身已经浇筑完成30m;砼垫层已经浇筑完成105m,完成量占总量39%。三级挡土墙K0+270-K0+358已经施工完成,完成量占总量30%。二级挡土墙K0+258-K0+358基础开挖已完成。
(3)响山南路至三环东路段
K1+180-K1+431南侧污水管施工251m,完成量占总量14%。K1+380-K1+430段南侧雨水管道施工约50m。
0
5
徐州市建国路(奎河-纺织路段)改造工程
欧庄路--煤建路段北幅
混凝土基层施工完成;
纺织路路--煤建路段北幅
摊铺水稳层完成;
煤建路--苏堤南路段北幅
混凝土基层浇筑完成;
煤建路--苏堤南路段北幅
水稳层摊铺完成。
0
6
泉润大道(老徐潇公路)工程
快车道路床
完成长度3000米,占89%;
慢车道路床
完成3000米,占89%;
快车道水稳一层
完成1100米,占总量10%;
雨水工程
完成2800米,占85%;
污水工程
完成600米,占100%;
王窑河箱涵
完成100%;
支路六箱涵
完成底板浇筑,墙顶板绑扎及模板完成,占45%;
支路一箱涵
完成底板浇筑,钢筋正在绑扎,占10%;
临时道路
完成2800米,完成工程量占10%。
0
7
时代大道东延工程
现阶段已完成部分桥梁钻孔灌注桩桩基施工,具体完成工程量如下:
1、2号墩
2-8、2-9、2-10号桩基,
3号台
3-5、3-6、3-7、3-8、3-9、3-10完成桩基C30水下砼浇筑。
0
8
襄王路
沥青路面、路面基层铣刨开挖:
38000m?,占总量 75%;
路基开挖、路基处理:
13000m?,占总量70%。
0
9
新淮海西路二期(G311--纵四路)市政工程
K0+013.97--K0+550段:
北侧雨水YA0--YA16雨水完成,占此施工段雨水总量100%;
K0+013.97--K0+550机动车道路基第四层灰土完成,占此施工段路基总量80%。
1
0

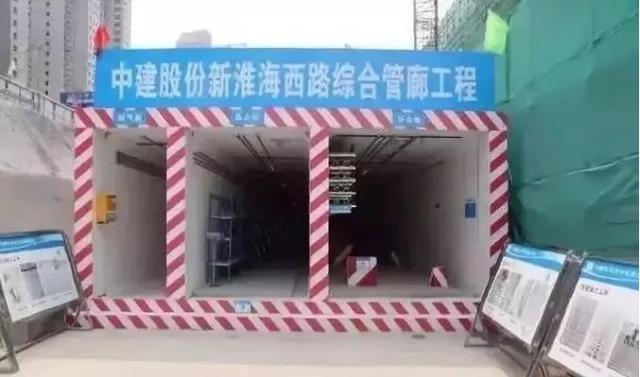

新淮海西路综合管廊
基槽开挖
完成3560.1m,占比95.9%;
底板结构
完成3535.1m,占比95.2%;
主体结构
完成3470.1m,占比93.4%;
主线回填
完成3047m,占比87.3%。
1
1
迎宾路改造工程
现阶段已完成部分人行道及跨铁大桥挡墙段施工,具体完成工程量及比重如下:
拆除人行道完成:935㎡,约占15%;
拆除侧平石完成:750m,约占4.4%;
人行道级配碎石摊铺:1350㎡,约占22%;
人行道砼基础浇筑:1350㎡,约占22%;
人行道板铺设:1095㎡,约占18%。
1
2
纵三路一期市政工程
路基完成100%;
雨水完成100%;
污水完成100%;
收水井及管道完成100%;
水泥稳定碎石完成100%;
目前完成总进度的占总工程量80%。
1
3

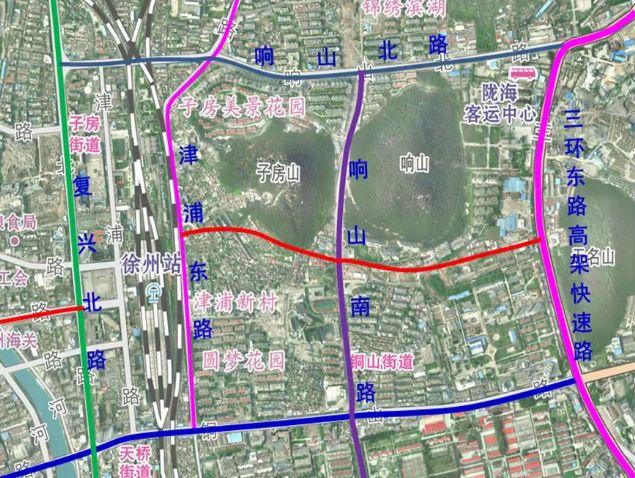

徐州杏山子大道(纵一路)综合管廊工程
碎石桩:A段完成924.4米、B段完成1490米,合计完成2414.4米,占全线98.3%。
基坑开挖作业:截至目前已完成A0+118.4-A1+042.7、B0+000-B0+995、B1+100-B1+620、X0+095-X0+130、X0+515-X0+556段,合计2515.3米,占全线75%。
管廊主体浇筑完成:A段主体施工566米,大彭路南侧主体施工756米,大彭路北侧主体施工520米,X段主体施工18米,合计1860米,占全线55%。
基坑回填完成1253米,占全线37%。
1
4
徐州市杏山子大道(纵一路)市政工程
故黄河桥
桩基45根,现已全部完成;
水上墩柱
现已全部完成;
桥梁板
已全部完成;
完成故黄河桥的90%;
土石方
完成土石方工程的1.5%,排水完成排水工程的2.1%。
1
5
马洪路
九里山隧道:
自进场以来已完成对项目部以及临时设施的组建建设,共计313万;
目前隧道南侧路基挖方段已全部施工完成,
共计石方开挖6271m?,共计21.96万元。
1
6
二环西路及平山路
(1)健康路—黄河南路段:第三层水稳完成;
(2)段庄广场—健康路沥青砼上面层施工;
(3)黄河南路—故黄河桥段东半幅:正在进行第三层水稳施工;
(4)故黄河桥东半幅:正在进行灌注桩;
(5)沈场立交桥下:封闭西半幅通道,已施工完成。封闭东半幅通道,已完成施工50%;
(6)沈场立交—哑口段(西侧非机动车道):正在进行人行道施工;两侧非机动车道沥青上面层摊铺;
(7)九里山哑口段:已完成水稳摊铺;
(8)汉城东路—九里山东路段:两侧人行道施工已完成。
1
7

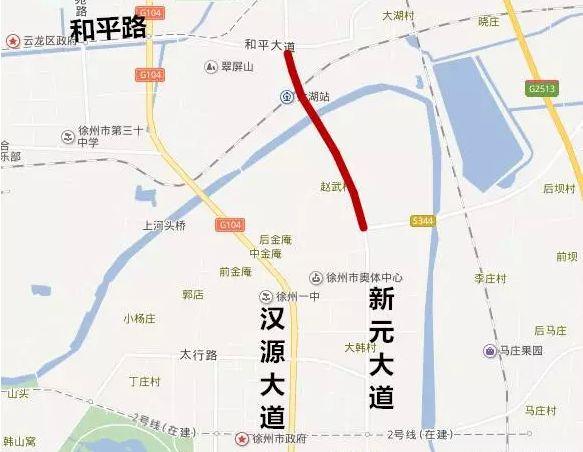

新元大道
钢便桥施工进展:
钢便桥主栈桥及1-4#支栈桥全部搭设完成。
桩基施工进展:
桩基设计60根,已完成43根,剩余17根,完成71.67%。
1
8

地铁一号线轨道修复工程
(1)一标段:韩山站内雨水箱涵施工,工农路站内雨水箱涵沟槽开挖。完成工程量:3.3*1.5雨水箱涵80m,占总箱涵量的6.7%;外运土方:3000方,占总土方工程的5%。完成工程量占总资金的1%。
(2)二标段:机械已进场,现场障碍物已统计完成,道路封闭措施及施工导行方案已完成。
(3)三标段:立达路及少华街路围挡施工完成,探沟开挖完成;大马路东段围挡施工完成。
(4)四标段:庆丰路站:东场地完成人行道开挖,行车道级配碎石换填,完成该场地进度20%。一号路站:K3+210~K3+460北侧完成人行道侧平石铺筑,公交站台一处侧平石铺筑,目前只能施工人行道,其余场地未交付。完成进度10%。
就在昨天(7月10日),
全市城建重点工程推进暨
市区棚户区改造拆迁扫尾工作
表彰会举行。
今年咱们徐州城建重点工程建设
总体上取得了哪些新进展?
一起来看看。
//
上半年完成情况
//
全年六大类100个项目、年度计划投资约715亿元,至6月底已开工62项,完成投资约275亿元,开工率为62%,比去年同期提高7个百分点,为近5年来最高,圆满实现了“时间过半、任务超半”。
重大基础设施加快完善:
轨道交通1号线一期工程6月5日试运行,2号线一期、3号线一期工程稳步推进,第二轮建设规划已被国家发改委正式受理、进入专家评审环节。

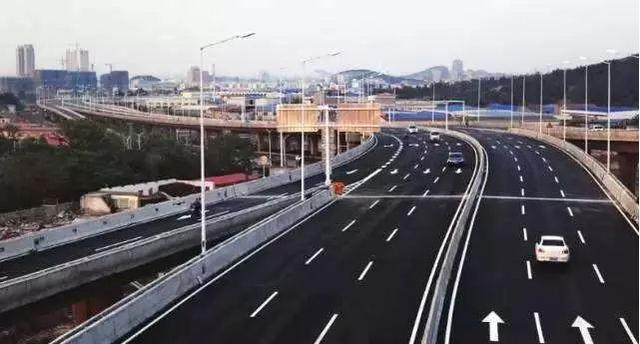

迎宾高架快速路基本建成通车,徐韩公路快速化改造即将开工,三环南路快速化改造前期准备工作基本就序。综合交通体系加快构建。
徐宿淮盐铁路全线正线长轨贯通,“四电”、线上工程和沿线环境整治有序推进;徐州东站东广场客运综合枢纽配套工程、徐连高铁按计划实施。
徐宿快速通道徐州段完成沥青摊铺、宿州段进行路基施工,徐淮快速通道、徐沛快速通道、外环公路、206国道徐州改线段等工程扎实开展。
城市生态环境加快提升:
生态修复专项规划、三年行动计划和北部新城生态修复规划编制完成。
拖龙山山体修复、卧牛山山体公园一期、五山公园一期、云龙湖景区提升改造等14项工程有序实施。
城市公共服务功能加快完善:
博物馆陈展大厅提升工程竣工开放,徐州一中新校区一期主要工程完成竣工验收,三十六中迁建、第一人民医院迁建、文化活动中心改造等工程加快推进,城市的承载能力、服务能力持续提升,广大群众对城建重点工程的获得感和满意度进一步提高。
//
下半年任务繁重
//
今年下半年,全市城建重点工程建设任务更加繁重。
根据年初排定的节点计划,三季度计划开工14项、四季度计划开工24项。
围绕确保完成全年目标任务,加快工程建设,市政府要求,对重大基础设施工程要再提速,对重大民生幸福工程要再提效,做到规划设计、工程审批、施工组织“三快”,突出解决好拆迁、资金、土地三大难题。
为了推动城市建设更加精准化、精细化、标准化和科学化,我市专门制定了《徐州市城建重点工程预警工作机制》,针对一些应开工未开工、应竣工未竣工或严重滞后于序时进度的城建重点工程,对工程进度实施动态化、全过程监管。
“时间过半,任务超半”
徐州的速度,
可能已经超出了你我的想象!
让我们一起期待,
未来会更美好!
编辑/刘贺 责编/朱宸昕
作者:
我还是支持曼联
时间:
2022-7-6 07:28
黄河路到底在哪儿
作者:
芦花
时间:
2022-7-6 07:30
徐州加油,为徐州点赞
作者:
阴桃淋丸子
时间:
2022-7-6 07:30
先把收费站拆了
作者:
操SI那群耸领导
时间:
2022-7-6 07:32
铜山收费站啥时候拆
作者:
痞托凄
时间:
2022-7-6 07:32
GDP就靠它了
作者:
491276464
时间:
2022-7-6 07:33
徐州的明天会更好!
作者:
nnrr66995544
时间:
2022-7-6 07:34
苏堤北路什么时候开工?
作者:
沈老师2017
时间:
2022-7-6 07:35
徐州市湘江路贯通工程。[灵光一闪][灵光一闪][灵光一闪][灵光一闪][灵光一闪][灵光一闪]
作者:
小女子来了CC
时间:
2022-7-6 07:36
转发了
欢迎光临 邳州信息网 (https://www.pzxxw.com/)
Powered by Discuz! X3.4
